Bergstien 4 C

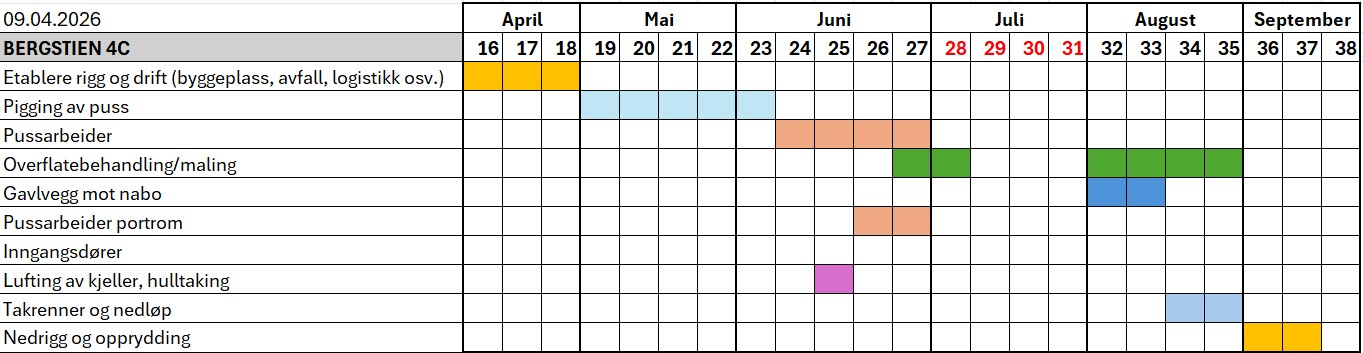

Rehabilitering fasader og portrom.

Tidsrom: April/mai til september 2026

Bergstien 4C

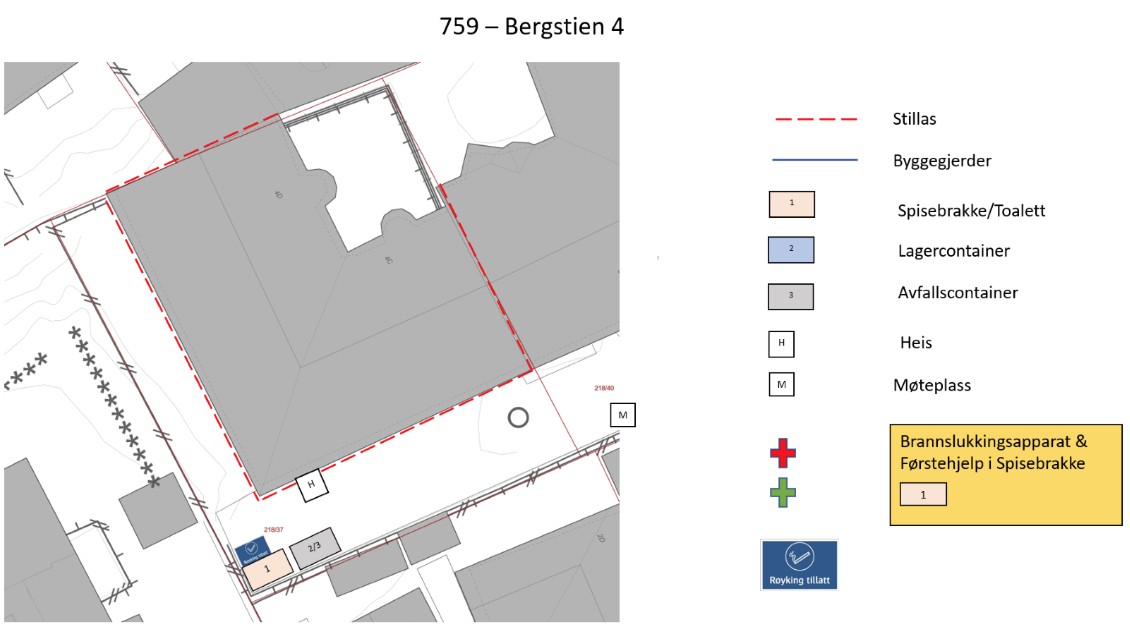

Vårt firma takker for tilliten ved å ha inngått avtale om rehabilitering av fasader med Sameiet Bergstien 4 C. Det blir bygget stillas som arbeidsplattform for fasadene. Stillasene vil bli forankret inn i ytterveggen og det vil i korte perioder bli noe støy av det. Det vil bli satt opp en spisebrakke for arbeiderne. Stillasene skal kun benyttes av våre arbeidere, det er ingen adgang til stillasene for beboere eller andre.


Siste nytt om prosjektet

07.05.2026

Unngå støv - Hold vinduer og ventiler lukket

Vi har begynt arbeidet med fasadene. Vi skal slipe og pigge murpuss. Dette er arbeid som støver og støyer. Vi anbefaler derfor alle å ha vinduer og ventiler lukket i arbeidstiden for å unngå støv inn i leiligheten.

Få varsler med siste nytt fra prosjektet


Arbeidstid

Arbeidene våre vil normalt starte kl. 07 hver morgen og avsluttes senest kl. 17.00 på ettermiddagen. I perioder vil det være arbeid på lørdager fra kl. 09.00 til kl. 15.00. Ved arbeider utenfor disse tidene vil vi varsle spesielt om dette. Dette vil vanligvis skje til beboere på e-post og / eller ved oppslag på inngangsdører.

Uønskede hendelser

Vårt mål er at arbeidene skal gå uten uønskede hendelser. Om det likevel er noe du reagerer på eller om det er hendelser du mener burde vært unngått, setter vi stor pris på om du sier ifra. Gi vår prosjektleder beskjed via e-posten under så vil vi svare så fort vi kan. Om det er hendelser av akutt karakter ber vi deg om å ringe eller gi beskjed til en av våre arbeidere

Sikkerhet

Det skal være sikkert å oppholde seg ved våre byggeplasser. For å opprettholde sikkerheten er vi avhengig av at dere som beboere følger noen retningslinjer:

  • Ikke gå på innsiden av sperringer
  • Ikke beveg dere på innsiden av stillasduk/netting eller under stillaser. Unntaket er ved innganger der det er lagt til rette for at man skal kunne gå inn og ut av bygget.
  • Ved vareleveranser eller opp- og nedrigg ønsker vi at dere følger de henvisninger våre folk gir. I slike tilfeller trenger vi en noe større sikkerhetssone rundt arbeidene.

Henvendelser

Dersom dere har spørsmål til oss om gjennomføringen av prosjektet, er dere velkomne til å ta kontakt med våre prosjektledere. Den ansvarlige prosjektlederen for prosjektet er listet under.


Kontaktperson

Hiwa Rostampoor

Prosjektleder

Kontakt oss om ditt prosjekt

Send oss en henvendelse om du ønsker å diskutere et prosjekt med rehabilitering av fasader, tak, balkonger eller vinduer, samt evt. innvendig oppussing!

Kontakt
