Bøgata 10

Asbestplatene på fasaden skal fjernes. Ny fasade bygges opp med 5 cm isolasjon og får farget sluttpuss. I tillegg blir det utskifting av vinduer og balkongdører. Det monteres nye balkonger.

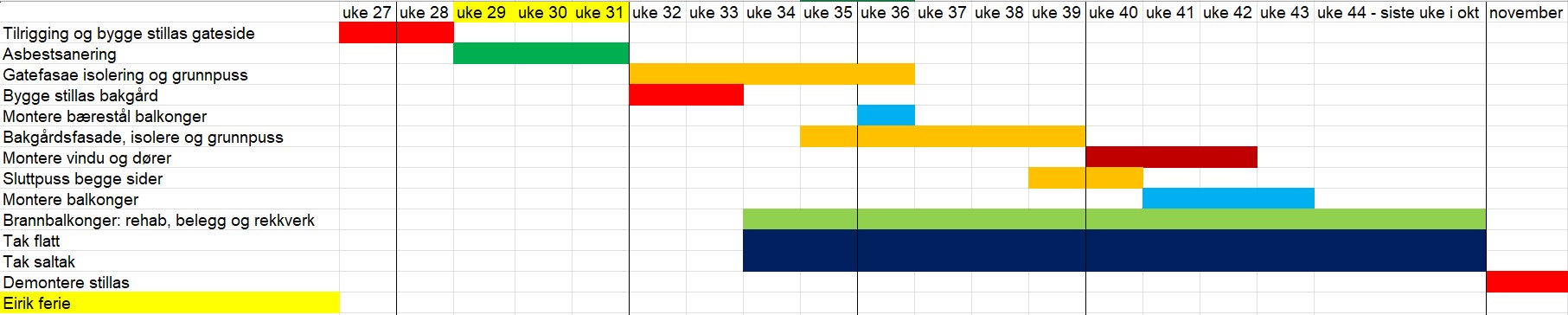

Tidsrom: 20.07.2026 til 30.11.2026


Siste nytt om prosjektet

13.08.2026

Oppstart fasadearbeider

Vi er godt i gang med fasadearbeider på gatesidene av bygget. I Uke 33 hugger vi ned dårlig og løs puss og utbedrer dette, før vi går i gang med etterisolering i uke 34.

06.07.2026

Informasjon om asbestsanering

Det er lagt ut et informasjonsskriv om asbestsanering i en egen link på Beboerinformasjon.

03.07.2026

Oppstart uke 30

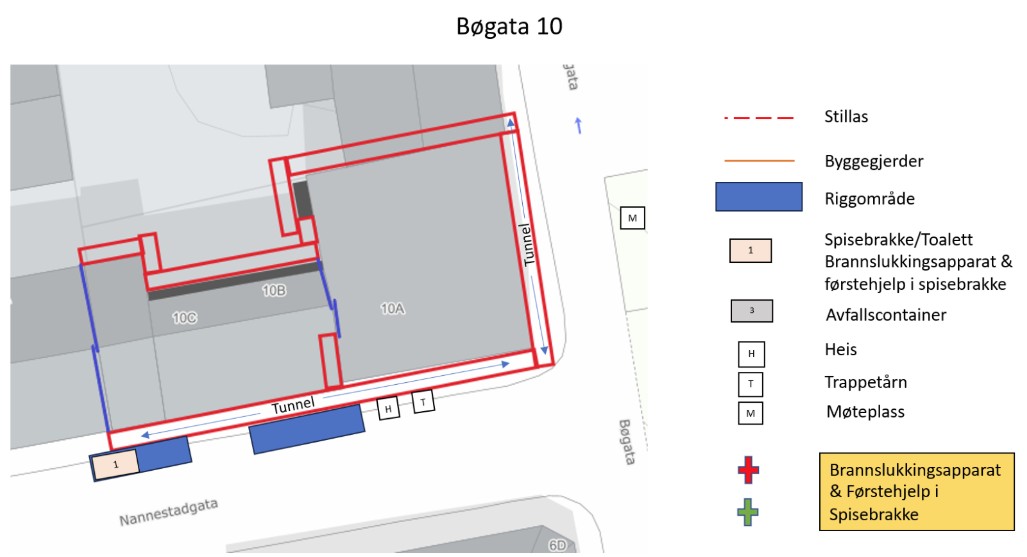

Vi starter med montering av stillas og etablering av riggplass fra uke 30. Arbeidet vil medføre noe støy når stillaset festes til veggen.
