Iladalen I

Vi skal legge nytt tak, utbedre og male fasader, samt rehabilitere og legge belegg på balkonger. Vi starter med å skifte taket fra nr. 64. Vi vil jobbe oss etappevis i retning mot nr. 88 (se fremdriftsplaner). Arbeid på balkonger Blir varslet med tanke på rydding og mulighet for å benytte disse.

Tidsrom: Uke 20 - Uke 48 2026


Siste nytt om prosjektet

31.08.2026

Informasjon om balkonggulv

Informasjon om balkonggulv er lagt ut som lenke på beboersiden.

11.08.2026

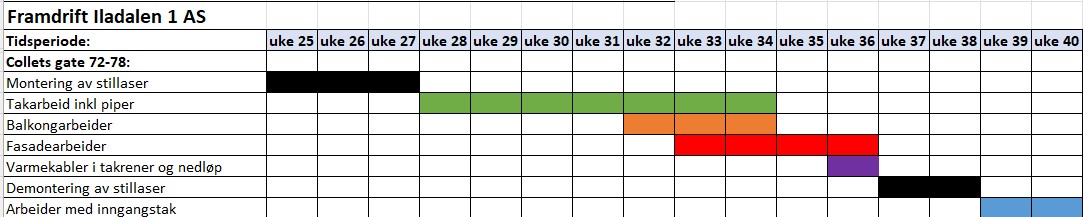

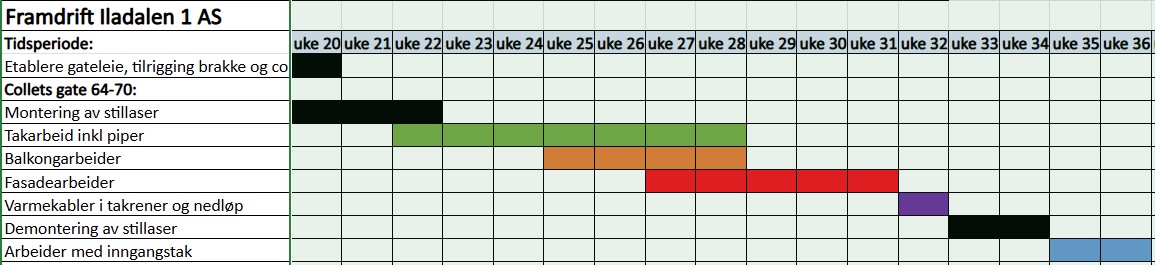

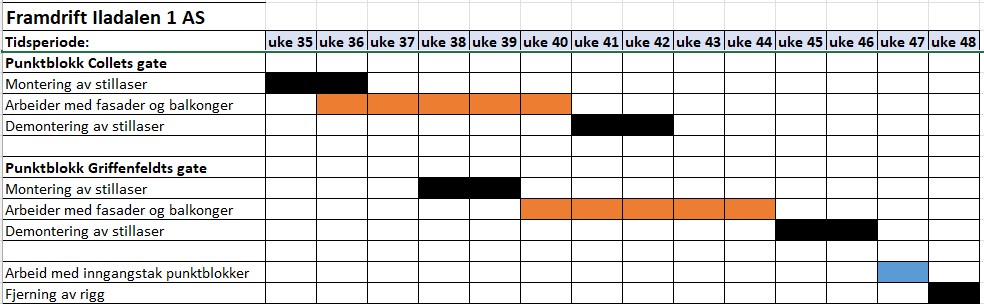

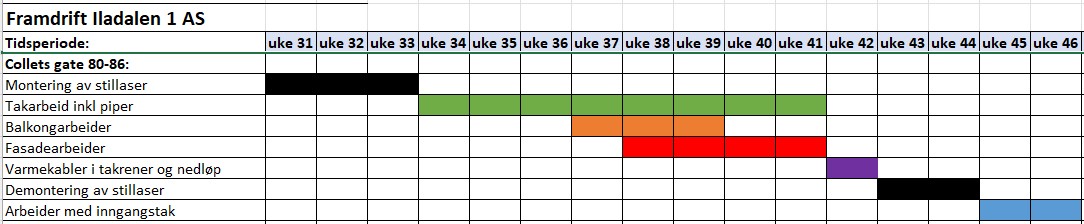

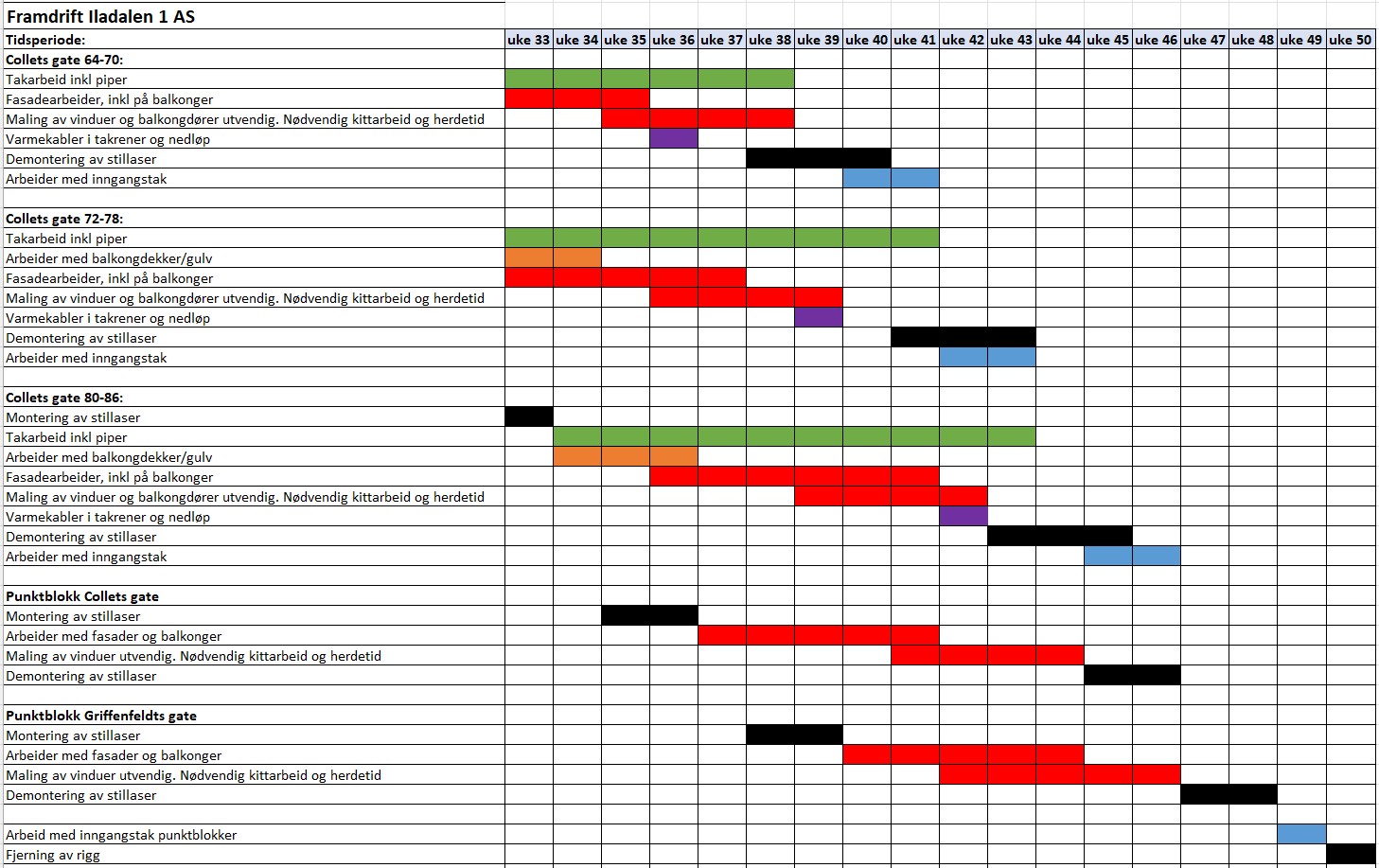

Revidert fremdriftsplan er publisert

Det er gjort endringer i fremdriftsplanen. Endringen skyldes uventede utfordringer med takarbeidet, samt etterbestilling av maling av vinduer og balkongdører utvendig.

07.08.2026

Collets gate 64-68 - endringer i fremdriftsplan

Vi har dessverre støtt på litt utfordringer med takarbeidet og ligger bak tidligere estimert fremdrift for Collets gate 64-68. Revidert fremdriftsplan kommer så fort vi har alle detaljer avklart. Den vil også inneholde maling av vinduer og balkongdører.

Få varsler med siste nytt fra prosjektet


Arbeidstid

Arbeidene våre vil normalt starte kl. 07 hver morgen og avsluttes senest kl. 17.00 på ettermiddagen. I perioder vil det være arbeid på lørdager fra kl. 09.00 til kl. 15.00. Ved arbeider utenfor disse tidene vil vi varsle spesielt om dette. Dette vil vanligvis skje til beboere på e-post og / eller ved oppslag på inngangsdører.

Uønskede hendelser

Vårt mål er at arbeidene skal gå uten uønskede hendelser. Om det likevel er noe du reagerer på eller om det er hendelser du mener burde vært unngått, setter vi stor pris på om du sier ifra. Gi vår prosjektleder beskjed via e-posten under så vil vi svare så fort vi kan. Om det er hendelser av akutt karakter ber vi deg om å ringe eller gi beskjed til en av våre arbeidere.

Sikkerhet

Det skal være sikkert å oppholde seg ved våre byggeplasser. For å opprettholde sikkerheten er vi avhengig av at dere som beboere følger noen retningslinjer:

  • Ikke gå på innsiden av sperringer
  • Ikke beveg dere på innsiden av stillasduk/netting eller under stillaser. Unntaket er ved innganger der det er lagt til rette for at man skal kunne gå inn og ut av bygget.
  • Ved vareleveranser eller opp- og nedrigg ønsker vi at dere følger de henvisninger våre folk gir. I slike tilfeller trenger vi en noe større sikkerhetssone rundt arbeidene.

Henvendelser

Dersom dere har spørsmål til oss om gjennomføringen av prosjektet, er dere velkomne til å ta kontakt med våre prosjektledere. Den ansvarlige prosjektlederen for prosjektet er listet under.


Kontaktperson

Ståle Fenstad

Prosjektleder
