Arnstein Arnebergs vei 1 A-F

Fasaderehabilitering - respekking av teglfasader

Tidsrom: 02.02.2026 - 13.09.2026


Front Entreprenør AS takker for tilliten ved å ha inngått avtale om rehabilitering av fasadene.


Siste nytt om prosjektet

21.07.2026

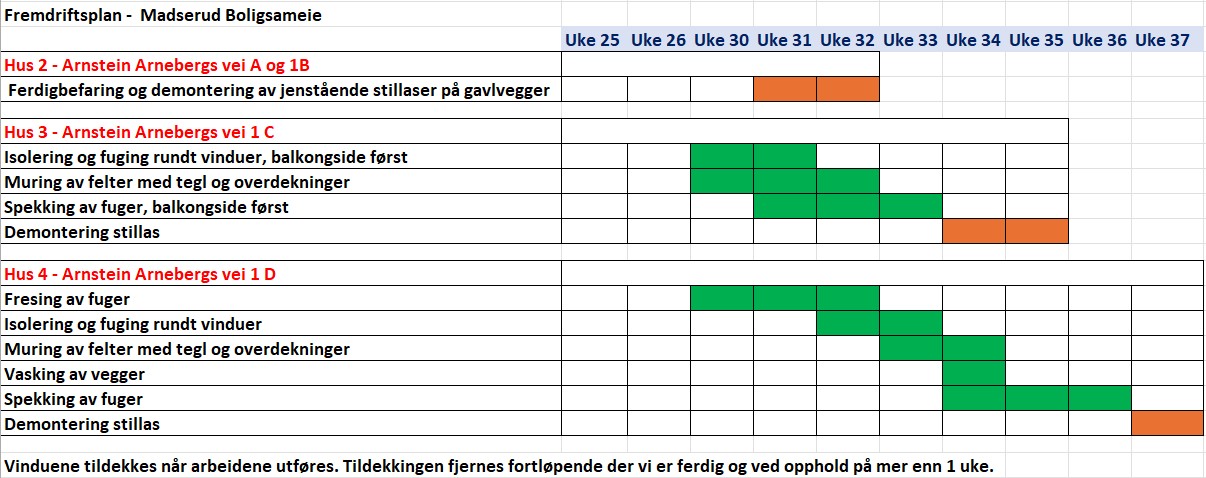

Ny revidert fremdriftsplan

Da vi er på etterskudd med arbeidet iht forrige fremdriftsplan legger vi nå ut ny revidert plan. Det har vist seg vanskelig å beregne fremdriften på skjæring/fresing av fuger grunnet variasjoner på hardheten i fugene fra hus til hus og det er registrert et betydelig omfang av om-muring av overdekninger og veggfelter etter forrige plan ble lagt ut.

17.06.2026

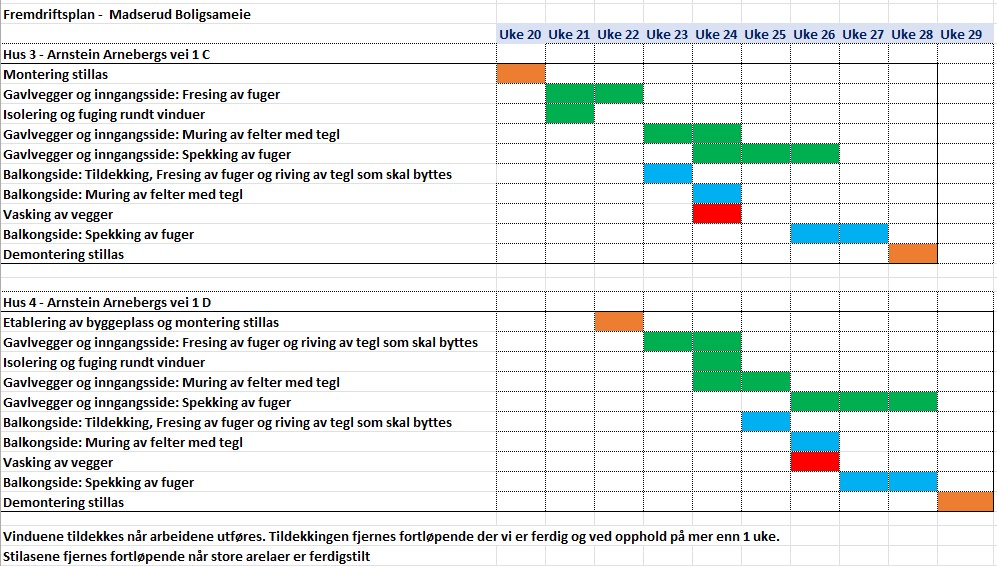

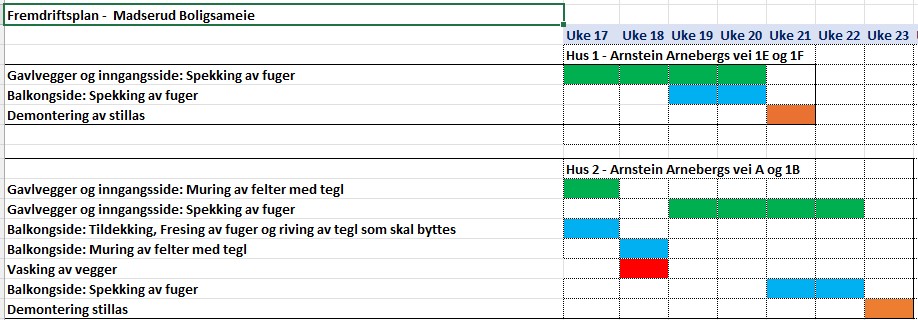

Ny revidert fremdriftsplan er lagt ut. Se link til venstre.

15.05.2026

Oppdatering fremdrift

I Arnstein Arnebergs vei 1 E og F starter vi med demontering av stillaser på gavlvegg over innkjøringen til kjelleren og langsiden inn mot hagen i uke 21. Fuging av balkongsiden av bygget vil pågå i uke 21 og 22. Stillaser der blir tatt ned når hele balkongsiden er ferdig fuget. I Arnstein Arnebergs vei 1A og 1B ligger arbeidet ca 2,5 uker bak estimert tid i fremdriftsplan. I Arnstein Arnebergs vei 1C og 1D utsettes oppstarten med 1,5 uke.
