Sameiet Oscars gate 67

Arbeidene omfatter blant annet nedhugging av skadet puss i fasader, ny puss i fasader, utskifting av tekking på deler av taket (lite flatt tak) mot Oscars gate, restaurering av eldre/opprinnelige vinduer og utskifting/supplering av beslag i fasader.


Vi takker for tilliten fra Sameiet Oscars gate 67 om å rehabilitere fasadene.

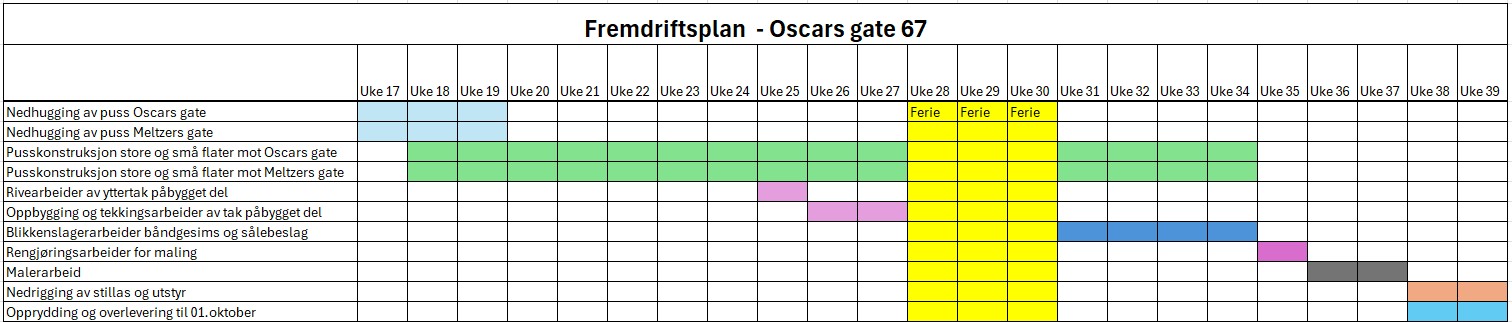

Siste nytt om prosjektet

28.04.2026

Balkonger og balkongdører - beskyttelse mot støv

Balkongdører må/bør være lukket mellom 07.00 -16.30 mandag - fredag. Åpning av balkongdører vil medføre støv inn i leilighetene. Balkonger vil være nedstøvet i byggetiden. Vi anbefaler å bruke sko dersom dere går ut på ettermiddagen.

Få varsler med siste nytt fra prosjektet


Arbeidstid

Arbeidene våre vil normalt starte kl. 07 hver morgen og avsluttes senest kl. 17.00 på ettermiddagen. I perioder vil det være arbeid på lørdager fra kl. 09.00 til kl. 15.00. Ved arbeider utenfor disse tidene vil vi varsle spesielt om dette. Dette vil vanligvis skje til beboere på e-post og / eller ved oppslag på inngangsdører.

Uønskede hendelser

Vårt mål er at arbeidene skal gå uten uønskede hendelser. Om det likevel er noe du reagerer på eller om det er hendelser du mener burde vært unngått, setter vi stor pris på om du sier ifra. Gi vår prosjektleder beskjed via e-posten under så vil vi svare så fort vi kan. Om det er hendelser av akutt karakter ber vi deg om å ringe eller gi beskjed til en av våre arbeidere.

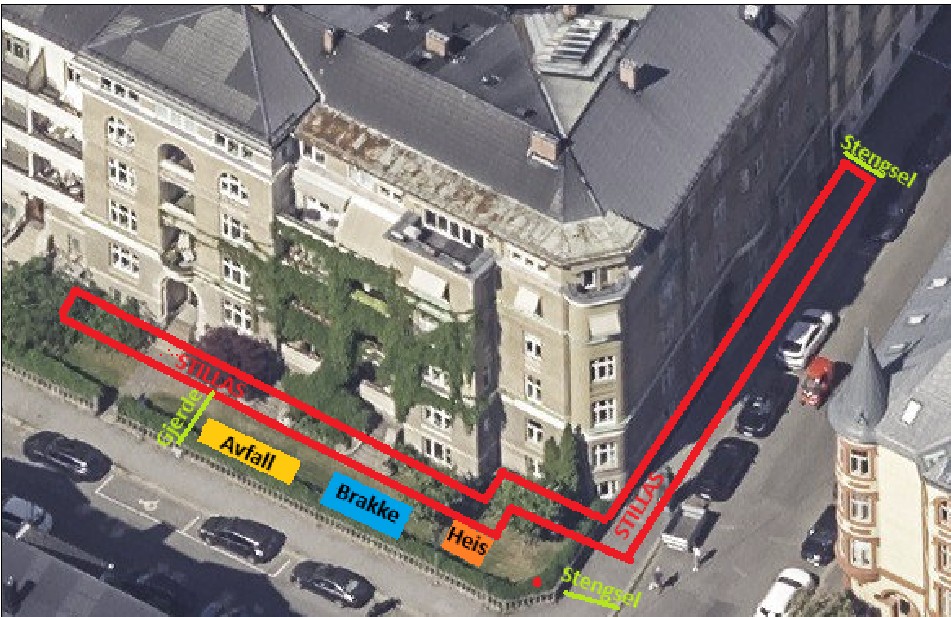

Sikkerhet

Det skal være sikkert å oppholde seg ved våre byggeplasser. For å opprettholde sikkerheten er vi avhengig av at dere som beboere følger noen retningslinjer:

  • Ikke gå på innsiden av sperringer.
  • Ikke beveg dere på innsiden av stillasduk/netting eller under stillaser. Unntaket er ved innganger der det er lagt til rette for at man skal kunne gå inn og ut av bygget.
  • Ved vareleveranser eller opp- og nedrigg ønsker vi at dere følger de henvisninger våre folk gir. I slike tilfeller trenger vi en noe større sikkerhetssone rundt arbeidene.

Henvendelser

Dersom dere har spørsmål til oss om gjennomføringen av prosjektet, er dere velkomne til å ta kontakt med våre prosjektledere. Den ansvarlige prosjektlederen for prosjektet er listet under.


Kontaktperson

Edvard Slåttum

Prosjektleder

Kontakt oss om ditt prosjekt

Send oss en henvendelse om du ønsker å diskutere et prosjekt med rehabilitering av fasader, tak, balkonger eller vinduer, samt evt. innvendig oppussing!

Kontakt
