Tøyengata 41

Overflatebehandling og utbedring av fasader, samt utskifting av vinduer med tilhørende arbeider

Tidsrom: Mai 2026 til okt 2026


Siste nytt om prosjektet

23.09.2026

Evaluering etter bytte av dører og vinduer

På side to i varslingsskjemaet dere fikk utdelt før skifte av dører og vinduer er det et evalueringsskjema. Vi oppfordrer dere til å benytte dette ved tilbakemeldinger. Link til skjemaet er også lagt ut på beboersiden. Det er også mulig å sende melding om eventuelle mangler i epost til Terje Tjernslien, Palmgren AS. tt@palmgren.as

21.08.2026

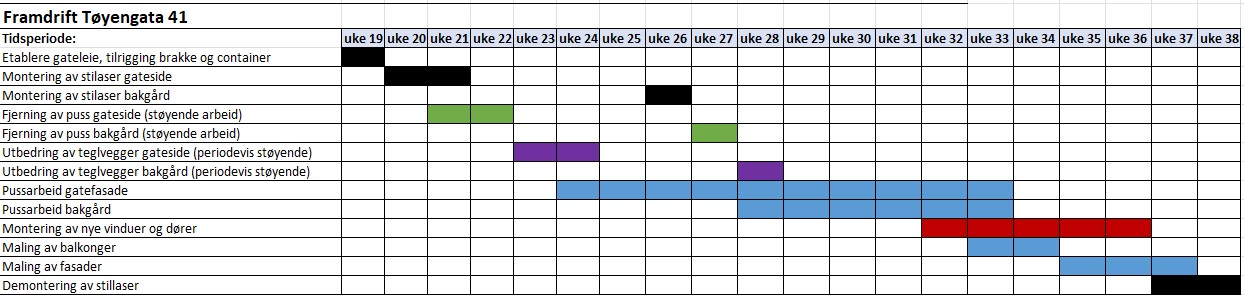

Revidert fremdriftsplan er lagt ut.

Grunnet større omfang av skader i bakenforliggende teglvegger og stålbjelker over vinduer som måtte bli utbedret, samt at deler av utførelsen har tatt noe mer tid enn vi først estimerte er byggetiden noe forlenget fra forrige plan.

07.08.2026

Endret fremdrift for utskifting av vinduer og dører

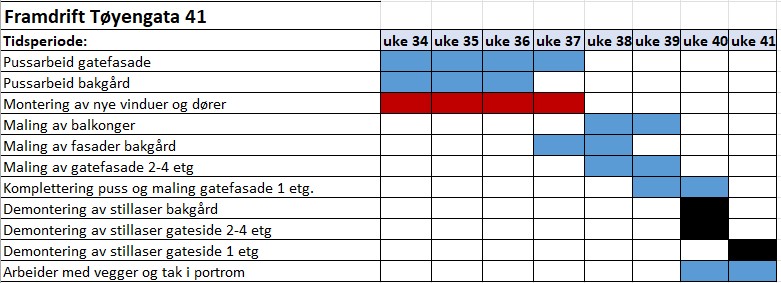

Grunnet mangel på mannskap starter vi ikke i oppgang 41B før uke 34 med utskifting av vinduer og balkongdører. Planen ser nå slik ut: Utskifting av vinduer og balkongdører i 41A uke 33-35, 41B uke 34-36. Utskifting av leilighetsdører er planlagt utført i uke 37.
